Čas jsou peníze. Všichni známe tu starou stavební poučku, že beton zraje 28 dní. Ale co když si nemůžete dovolit měsíc čekat? A nejste kovboj, který zavře klasický beton hydroizolací a další skladbou na druhý den? Nebo co když rekonstruujete koupelnu v obydleném bytě nebo potřebujete opravit terasu hotelu těsně před sezónou?

Dlouhé pauzy prodražují stavbu – platíte pronájem lešení, zábory a prostoje řemeslníků, neřkuli možné penále, když se „něco změnilo v harmonogramu“. Řešením je systém Fast Track od MAPEI. Jde o soubor sladěných materiálů, které mění pravidla hry: tam, kde jste dříve počítali týdny, nyní počítáte hodiny.
V tomto článku se podíváme na 5 klíčových pilířů systému Fast Track a na konkrétních datech si ukážeme, proč se tato rychlá stavební chemie vyplatí.
Pět pilířů rychlosti: rozbor klíčových materiálů
Systém Fast Track není o jednom „zázračném“ produktu. Je to promyšlený celek – od podkladu až po spárování.

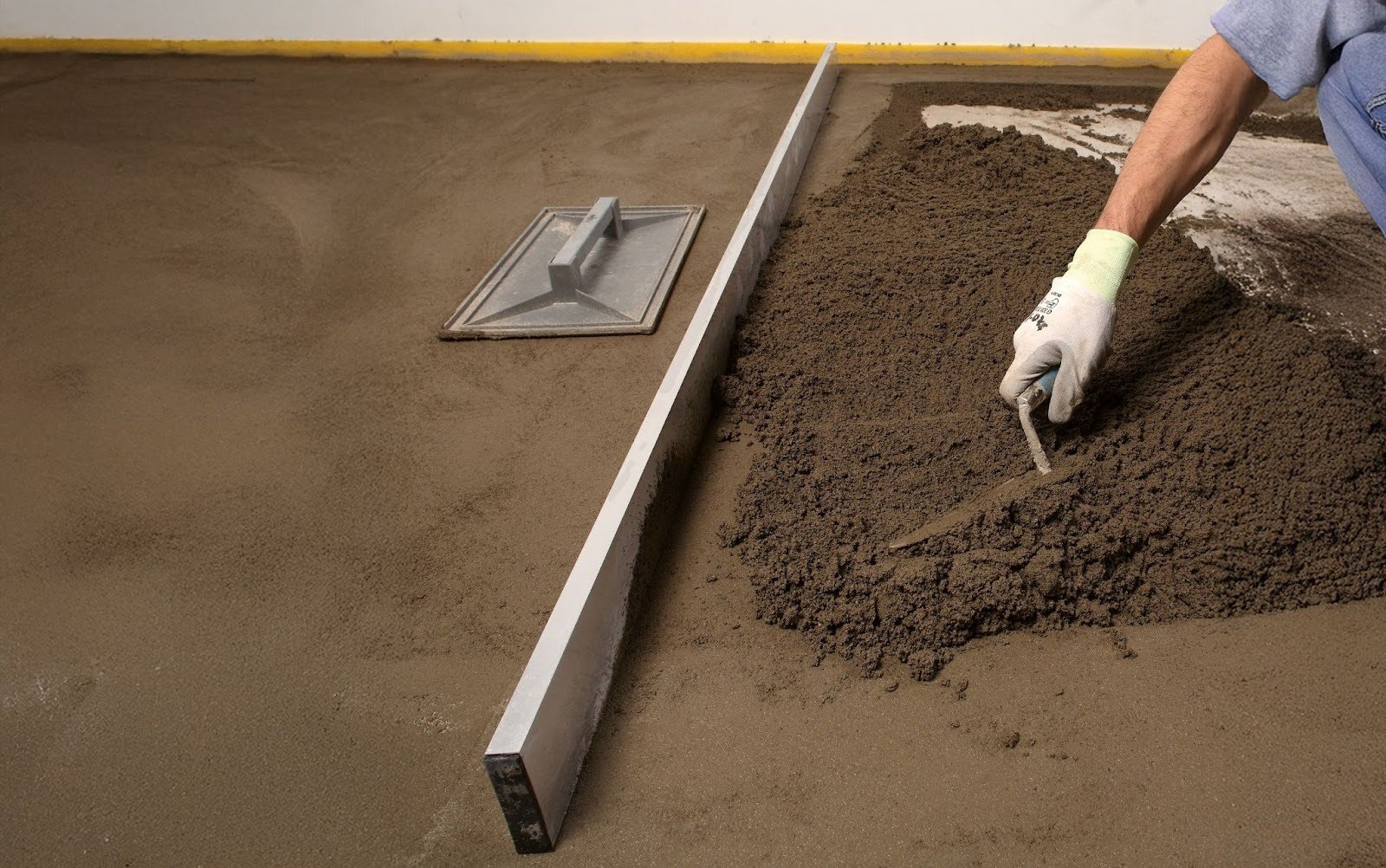

1. Podklad: Mapecem Pronto – suchý za 24 hodin
Zapomeňte na běžný cementový potěr. Mapecem Pronto je předem připravená směs, která řeší největší bolest podlahářů – zbytkovou vlhkost. V našem případě pomáhá „balkónářům“
- Co to je: Rychleschnoucí potěr s kontrolovaným smršťováním (třída CT-C60-F10-A1fl).
- Klíčová výhoda: Zatímco běžný beton schne týdny, Mapecem Pronto má zbytkovou vlhkost < 2,0 % již po 24 hodinách. To znamená, že druhý den můžete bez obav pokládat i materiály citlivé na vlhkost, jako jsou parkety nebo PVC. Exteriérová izolace (která má určitou prodyšnost pro vodní páry) je tím pádem také zcela bez problémů.
- Rychlost: Potěr je pochůzný už po 2 až 3 hodinách a keramickou dlažbu na něj můžete lepit už po 3 až 4 hodinách. V případě hydroizolace je optimálních těch 24h.

Tip z praxe:
Pokud spěcháte o něco méně a je pro Vás v pohodě dát betonu 4 dny času před nanesením hydroizolace, pak můžete ušetřit nějaké kačky použitím druhého betonového rychlíku: Topcem Pronto
2. Vyrovnání: Planitop Fast 330 – geometrie bez čekání
Když potřebujete srovnat nerovnosti podkladu nebo vytvořit spád na balkoně, Planitop Fast 330 je Vaše ideální volba.
- Co to je: Rychletvrdnoucí cementová malta vyztužená vlákny pro stěny i podlahy, do interiéru i exteriéru.
- Klíčová výhoda: Umožňuje aplikaci v tloušťce od 3 do 30 mm v jednom kroku. Díky své tixotropii nestéká ani ve velkých vrstvách.
- Rychlost: Lepení obkladů a dlažeb je možné už po 4 hodinách (při teplotě +20 °C). Pokud aplikujete hydroizolaci, můžete začít po 24 hodinách.
Tip z praxe:
Planitop Fast 330 je ideální pro opravy bazénů a vytvoření spádových klínů, protože jde skvěle strhnout latí a vyhladit hladítkem v čerstvém stavu, čímž se docílí perfektní roviny před vytvrzením a tím pádem se předejte nutnosti broušení.

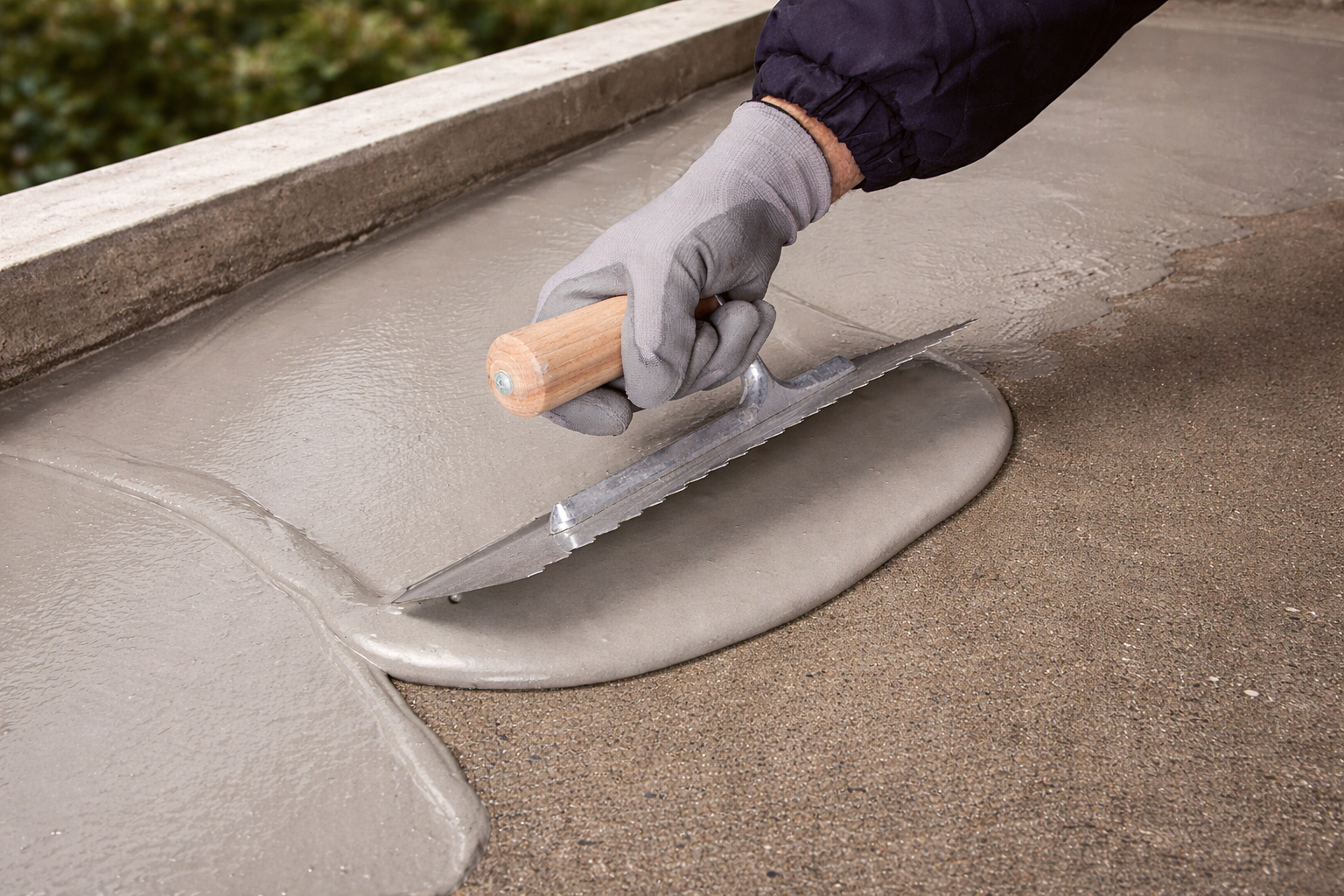

3. Hydroizolace: Mapelastic Turbo – nezastaví vás ani chlad
Většina hydroizolací selhává, když teploty klesnou nebo začne pršet. Mapelastic Turbo je navržen tak, aby prodloužil vaši stavební sezónu.
- Co to je: Dvousložková pružná cementová malta fungující i v nepříznivých podmínkách.
- Klíčová výhoda: Je aplikovatelná už od +5 °C a odolná dešti už po několika hodinách. To je zásadní benefit pro podzimní (nebo jarní) rekonstrukce v exteriéru.
- Rychlost: Dlažbu na ni můžete lepit už cca po 4 hodinách v běžných podmínkách (+20°C), a při teplotě pouhých +5 °C je připravena k pokládce do 24 hodin.

4. Lepení: Keraquick Maxi S1 – rychlý pokrok bez prodlevy
Posledním krokem je lepidlo, které vás nenechá čekat týden na spárování.
- Co to je: Deformovatelné (S1) cementové lepidlo pro obklady a dlažby včetně velkých formátů.
- Klíčová výhoda: Extrémně rychlý vývoj pevnosti. Spárování je možné už po 2 až 3 hodinách od nalepení. Navíc eliminuje riziko výkvětů.
- Rychlost: Podlaha je plně zatížitelná provozem už po 24 hodinách.
5. Spárování: Ultracolor Plus – finále v rekordním čase
Když je dlažba nalepená, zbývá poslední krok k dokonalosti – výplň spár, které musí odolat vodě i mrazu. Na to je ideální Ultracolor Plus.
- Co to je: Cementová rychletvrdnoucí spárovací hmota se sníženou nasákavostí a vysokou pevností a odolností proti otěru (třída CG2FWA)
- Klíčová výhoda: Rychlé vytvrzení, široká škála více jak 40ti barev.
- Rychlost: Podlaha je plně zatížitelná provozem už po 24 hodinách. Pochozí již po 3 hodinách – v tu chvíli lze dodělat pružné dilatační tmelení.
Dilatační spáry - zásadní a super důležitá součást konstrukce balkónů a teras! Nemůže být přeceněno, velmi často však bývá naopak velmi podceněno.
Pro jejich vytmelení lze využít Mapeflex MS 45 (bílý, šedý) nebo Mapesil AC, který má stejně jako Ultracolor Plus přes 40 různých barev a odstínů.Tyto tmely jsou v porovnání se vším výše o poznání pomalejší a záleží tedy na tom, jaké jsou podmínky předání díla a zda je budeme počítat do našeho rychlého modelu zde. Jedna z alternativ, která by nijak neprodloužila celkové trvání díla je použití dilatačních lišt.
Stavba či rekonstrukce balkonu za 2-3 dny
Zní to jako sci-fi? S běžným betonem byste touto dobou teprve kropili potěr, se systémem Fast Track už máte hotovo.
Níže si ukážeme, že s Fast Track budete hotovi za 3 dny, včetně technologických přestávek, aniž byste dělali jakékoliv kompromisy v kvalitě a zodpovědném provedení díla. Přičemž první den stihnete ještě zamakat na jiném projektu a nebo můžete větší část dne odpočívat.
Pokud máte pevný podklad, který stačí jen upravit a srovnat, tzn. nemusíte dělat nový spádový/konstrukční betonový potěr, pak byste mohli být teoreticky hotoví dokonce již za cca 2 dny.

DEN 1: Příprava podkladu a spádování
Cíl: Vytvořit pevný, rozměrově stálý a správně vyspádovaný podkladový potěr.
|
Čas |
Činnost |
Poznámka |
|
08:00 – 09:30 |
Spádový potěr (Mapecem Pronto) |
Příjezd, očištění podkladu a aplikace potěru – Mapecem Pronto. Práce zabere cca 1,5 hodiny. |
|
09:30 – 10:00 |
Úklid a mytí nářadí |
Nutné okamžité umytí nářadí před vytvrdnutím směsi. |
|
10:00 – 09:30 (2. den) |
Technologická pauza (24h) |
Důležité: Potěr musí zrát 24 hodin, aby se zbavil vlhkosti před aplikací izolace. |
DEN 2: Hydroizolace a „suchá“ příprava
Cíl: Vytvořit vodotěsnou bariéru a kompletně si nachystat materiál pro finální pokládku.
|
Čas |
Činnost |
Poznámka |
|
09:30 – 10:30 |
1. vrstva hydroizolace (Mapelastic Turbo) |
Aplikace Mapelastic Turbo s vložením těsnicích pásů do rohů a výztužné tkaniny do plochy např. Mapenet 150 nebo Vertex R131. Instalace balkónových okapních profilů, pokud jsou součástí projektu. |
|
10:30 – 11:30 |
Pauza na vyschnutí 1. vrstvy |
Mapelastic Turbo je za příznivých podmínek po hodině připraven na další krok; čas na kávu nebo kontrolu detailů. |
|
11:30 – 12:30 |
2. vrstva hydroizolace |
Aplikace finální vrstvy Mapelastic Turbo hladkou stranou stěrky. Hydroizolace je nyní kompletní. |
|
12:30 – 14:30 |
Příprava dlažby na sucho |
Využití pauzy: Zatímco izolace zraje, naměříte a nařežete si veškerou dlažbu včetně detailů. |
|
Od 14:30 |
Technologická pauza a odjezd |
Izolace se nesmí mechanicky zatížit (lepením) dříve než za 4 hodiny. |
DEN 3: Rychlá pokládka a finále
Cíl: Nalepit předpřipravenou dlažbu, zaspárovat a předat hotové dílo.
|
Čas |
Činnost |
Poznámka |
|
08:00 – 10:00 |
Lepení dlažby (Keraquick Maxi S1) |
Precizní pokládka dlažby do rychletuhnoucího lepidla. Díky přípravě z předchozího dne jde lepení rychle od ruky. |
|
10:00 – 12:00 |
Technologická pauza (2h) |
Lepidlo Keraquick Maxi S1 potřebuje 2 až 3 hodiny zrát, než se může spárovat. Ideální čas na oběd a přípravu spárovací hmoty. |
|
12:00 – 14:00 |
Spárování a čištění (Ultracolor Plus) |
Vyplnění spár (např. Ultracolor Plus) a finální mytí dlažby do čista. Dlažba je pochůzná už po 2 až 3 hodinách. |
|
14:00 – 16:00 |
Technologická pauza (2h) |
Nutná pauza před tmelením, aby se při tmelení nepoškodily čerstvé spáry. |
|
16:00 – 17:00 |
Pružné tmelení (Mapeflex MS 45) |
Tmelení dilatačních spár a koutů pro zajištění pružnosti celého systému – nejlépe s Mapeflex MS45, ale je možné použít i Mapesil AC. |
|
17:00 – 17:30 |
Předání díla |
Balkon je hotový a čistý. Plné provozní zatížení snese za 24 hodin, ale déšť mu nevadí už teď. |
Srovnání: Klasický potěr vs. Mapecem Pronto
Proč investovat do rychlého potěru? Čísla mluví jasně:
|
Vlastnost |
Běžný cementový potěr |
Mapecem Pronto Fast Track |
Topcem Pronto |
|
Doba zrání (pokládka keramiky) |
28 dní |
3–4 hodiny |
24 hodin |
|
Doba zrání (pokládka dřeva/PVC) |
Několik týdnů |
24 hodin |
4 dny |
|
Zbytková vlhkost po 24h |
Vysoká (> 4 %) |
< 2,0 % |
< 3,5 % |
|
Pevnost v tlaku (24h) |
Nízká |
> 30 N/mm² |
> 8 N/mm² |
Na co si dát pozor: Rychlost vyžaduje disciplínu
Systém Fast Track je jako Formule 1 – je extrémně rychlý, ale tím pádem neodpouští chyby. Zde jsou expertní upozornění, na která byste neměli zapomínat:
- Pot Life (doba zpracovatelnosti): Rychlá chemie tuhne rychle i v kbelíku. Například Keraquick Maxi S1 má dobu zpracovatelnosti cca 45 minut, ale v horku se může zkrátit. Míchejte jen tolik, kolik stihnete zpracovat.
- Zákaz „oživování“ vodou: Pokud vám směs v kbelíku začne tuhnout, nikdy nepřidávejte vodu! Tím byste nenávratně zničili chemickou vazbu a pevnost materiálu. V určitou fázi může ještě pomoci opětovné zamíchání.
- Teplota: V létě pracujte rychle a stíněte (vysoké teploty zkracují časy). V zimě pod +5 °C se reakce zastavuje a materiály nefungují.
Často kladené otázky
Kdy můžu lepit dlažbu na Mapelastic Turbo?
Při běžných podmínkách (+20 °C) už po cca 4 hodinách. Pokud je chladněji (+5 °C), počkejte 24 hodin.
Jakou tloušťku zvládne Planitop Fast 330?
Tento materiál je velmi univerzální a zvládne tloušťku od 3 do 30 mm v jedné vrstvě, a to jak na podlaze, tak na stěně.
Závěr: Cena pytle materiálů Fast Track je vyšší než u běžných směsí. Když ale započítáte úsporu 3 až 4 týdnů času, demontáž lešení o měsíc dříve a možnost fakturovat zakázku za dva dny místo za měsíc, rovnice se rychle obrátí ve váš prospěch.
